【需要注意】

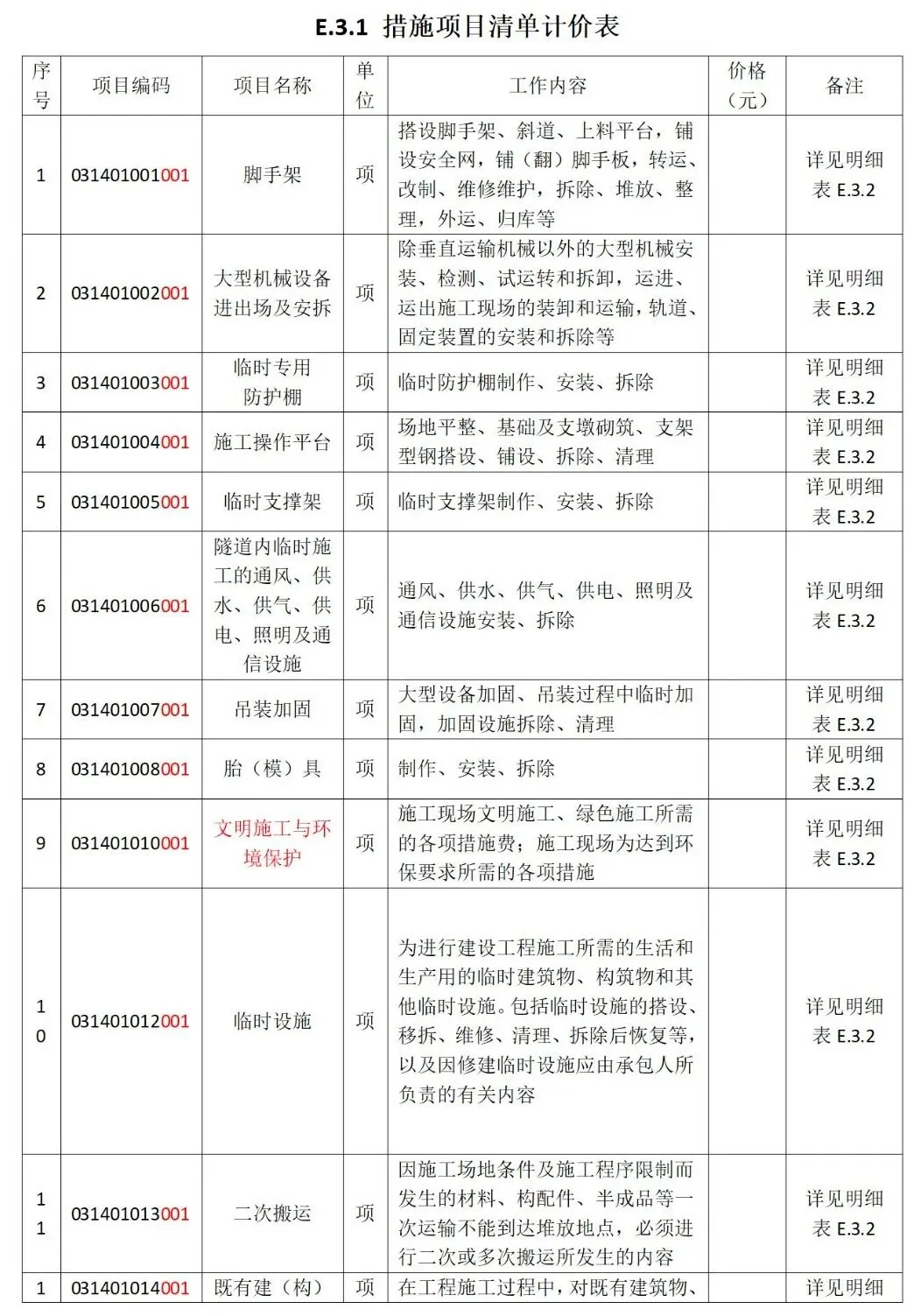

1、所有的脚手架合并为一项,包含完成此项目的所有脚手架;
2、所有的大型机械进出场及安拆合并为一项,包含完成此项目的所有大型机械进出场及安拆费;
3、“文明施工与环境保护”两项措施清单合并为“文明施工与环境保护费”一项措施清单;
4、“冬雨季施工增加”修改为“雨季施工增加”,工作内容也随之进行修改;需要冬季施工的工程,按内蒙古2017费用定额的规定计算。
5、夜间施工增加包含夜间施工和白天在地下室等特殊施工部位的所有费用;
【各项措施项目的费用如何计算】
1、文明施工与环境保护,临时设施,二次搬运,已完工程及设备保护,雨季施工增加:
价格=直接费((分部分项人工费+不含(文明施工与环境保护,临时设施,二次搬运,已完工程及设备保护,特殊地区施工增加,夜间施工增加费,雨季施工增加,冬季施工增加)的措施费中的人工费)×各措施的费率)+管理费+利润+规费
其中:
管理费:其中人工费(其中25%为人工费)×管理费费率
利润:其中人工费(其中25%为人工费)×利润费率
规费:其中人工费(其中25%为人工费)×各项规费费率
【依据:内建标〔2025〕98 号、2017费用定额、勘误】

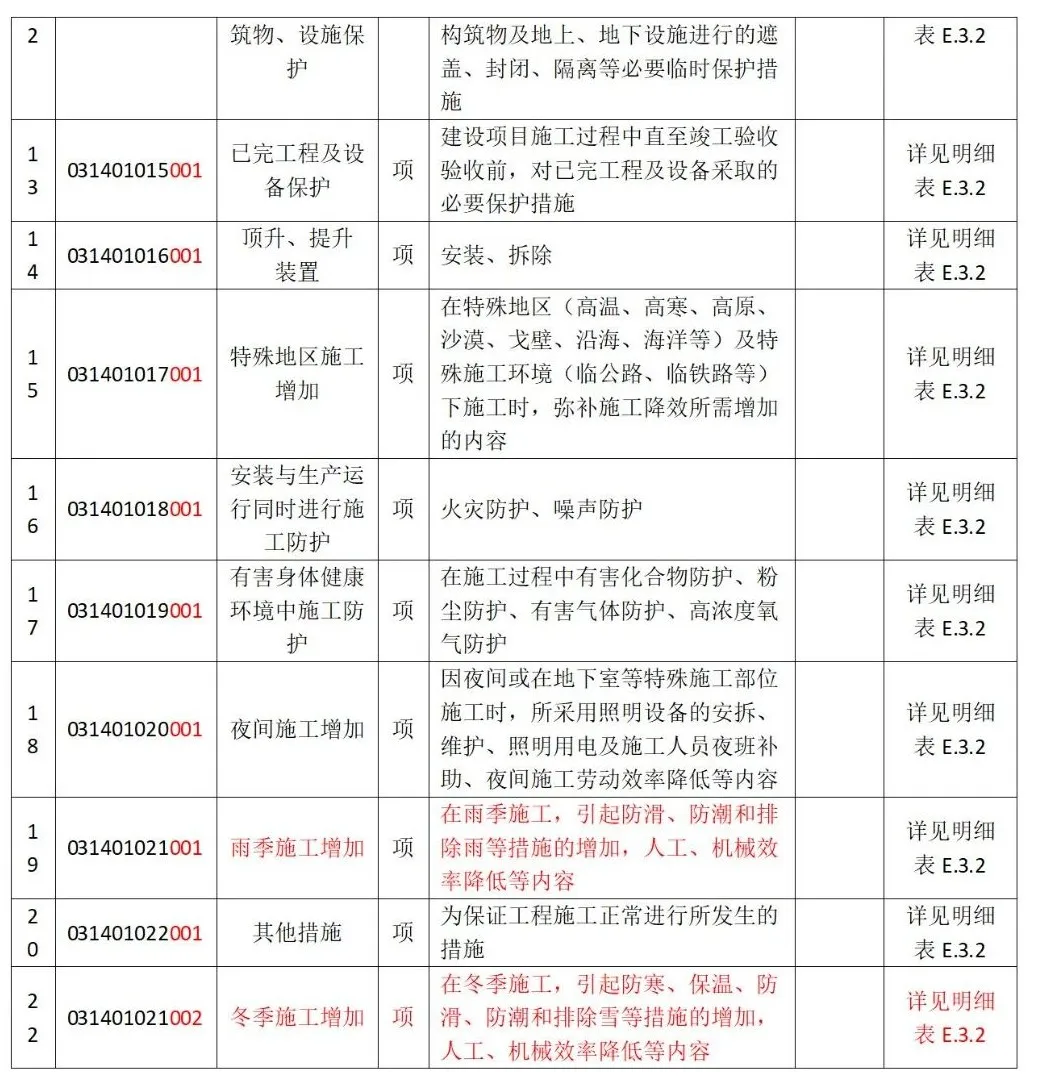

2、特殊地区施工增加:
价格=直接费((分部分项人工费+不含(文明施工与环境保护,临时设施,二次搬运,已完工程及设备保护,特殊地区施工增加,夜间施工增加费,雨季施工增加,冬季施工增加)的措施费中的人工费))×费率)+管理费+利润+规费
其中:
管理费:其中人工费(直接费全部为人工费)×管理费费率
利润:其中人工费(直接费全部为人工费)×利润费率
规费:其中人工费(直接费全部为人工费)×各项规费费率
【依据:2017费用定额】
3、夜间施工增加:
根据内蒙古2017费用定额的规定执行,夜间施工增加费每个工日的18元和白天在地下室、无窗厂房、坑道、洞库内、工艺要求不间断施工的工程每个工日的6元。
价格=夜间施工的综合工日×18元+白天在地下室、无窗厂房、坑道、洞库内、工艺要求不间断施工的工程的综合工日×6元
4、冬季施工增加
根据内蒙古2017费用定额的规定执行。
5、脚手架,安装与生产运行同时进行施工防护,有害身体健康环境中施工防护:
内蒙古2017通用安装定额中,各册册说明中规定的脚手架(人工费占比35%),安装与生产运行同时进行施工防护(人工费占比100%),有害身体健康环境中施工防护(人工费占比100%),价格的计算方法如下:
价格=按对应系统分部分项工程中的人工费(不含按比例计取的系统调试费中的人工费)×占比
其中:
其中人工费=直接费×35%(100%)
价格=其中人工费+人工费调整+材料费+管理费+利润+规费
人工费调整:其中人工费×10%
管理费:其中人工费×管理费费率
利润:其中人工费×管理费费率
规费:(其中人工费+人工费调整)×各规费费率
6、大型机械设备进出场及安拆,临时专用防护棚,施工操作平台,临时支撑架,隧道内临时施工的通风、供水、供气、供电、照明及通信设施,吊装加固,胎(模),具既有建(构)筑物、设施保护,顶升、提升装置,其他措施:
按实际费用计入;
有定额的价格=人工费+人工费调整+材料费+机械费+管理费+利润+规费
其中:
人工费调整:人工费×10%
管理费:人工费×管理费费率
利润:人工费×利润费率
规费:(人工费+人工费调整)×各规费费率
无定额的价格=人工费+材料费+机械费+其他合同约定的费用

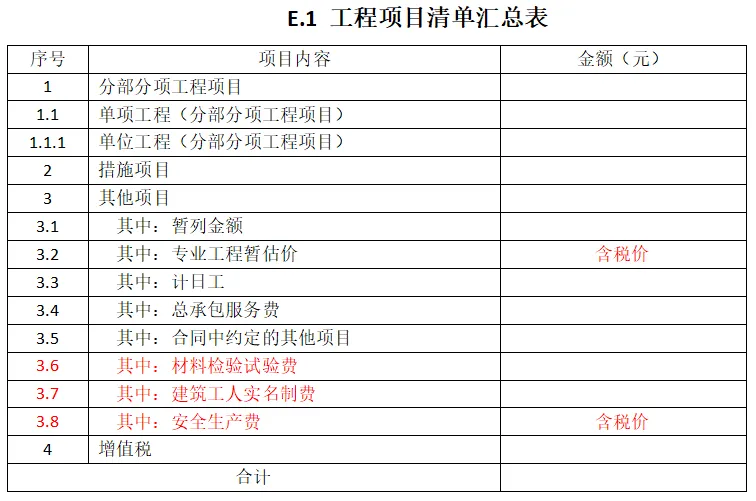

三、其他项目
根据内蒙2017定额特色,其他项目清单计价表应设置成如下表:
注:红色文字的是根据内蒙2017定额特色而进行增加的内容
【各项费用说明】

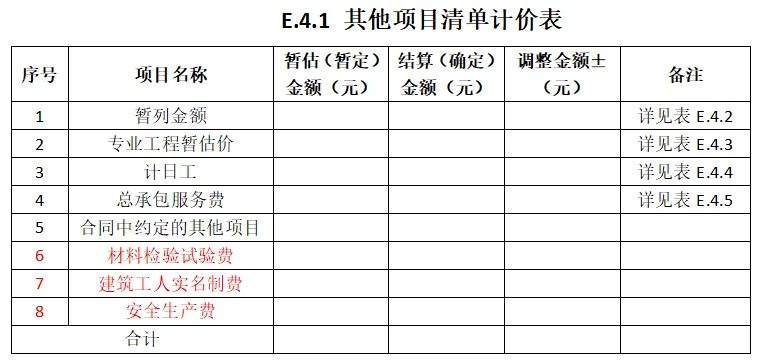

1、暂列金额:根据内蒙古2017费用定额执行;
2、专业工程暂估价:根据项目实际情况记入,含税价格;
3、计日工:根据项目实际情况记入;
4、总承包服务费:根据项目实际情况结合内蒙古2017费用定额计入;
5、合同中约定的其他项目:根据项目实际情况计入;
6、材料检验试验费:根据内蒙古2017费用定额执行;
7、建筑工人实名制费:根据,内建标[2020]71号文执行;
8、安全生产费:根据,内建标〔2025〕98 号执行;
安全生产费的计算基础:
(分部分项+措施项目+不含(暂列金额、专业工程暂估价、安全生产费)+不含安全生产费的增值税)×计提比例
四、增值税

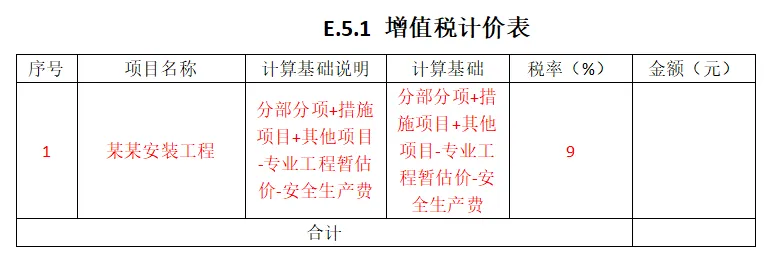

【计算基础】
(分部分项+措施项目+其他项目-专业工程暂估价-安全生产费)×增值税税率
五、工程造价
注:红色文字的是根据内蒙2017定额特色而进行增加的内容,专业工程暂估价和安全生产费均为含税价
